JR千代川駅地区東西自由通路整備に伴う本体工事のお知らせ
JR千代川駅地区東西自由通路整備について
現在、JR千代川駅地区東西自由通路整備について、JR西日本と協定を締結し、自由通路整備に向けて進めているところです。
この度、令和9年1月中旬頃から自由通路整備の本体工事に着手することになりましたので、お知らせいたします。
この度、令和9年1月中旬頃から自由通路整備の本体工事に着手することになりましたので、お知らせいたします。
工事概要
・施設概要
自由通路延長:約70m
幅員:約2.5m
建物高:約4.2m~約12.1m
主体構造:鉄骨造(S造)
エレベーター:2基(東西に各1基)
・作業時間
夜間作業 : 23時から翌5時まで
昼間作業 : 8時30分から17時30分
【列車運行に影響のない範囲を昼間に予定しています。】
※作業時間については予定であり、作業内容、状況などにより変動する可能性があります。
・通行規制
自由通路整備に伴う工事ヤード確保のため、工事期間中、西口はロータリー中央にある駐車スペースが終日利用できなくなり、午前0時から午前5時においては、一部ロータリーの利用ができなくなります。
東口についても、ロータリーが終日利用できなくなります。(別添交通規制1,2参照)
東口のロータリーが終日利用できなくなりますので、西口のロータリーをご利用いただきますよう、ご協力をお願いいたします。
また、近隣住民の方々へのご迷惑となるため、周辺道路への駐車はご遠慮いただきますよう、お願いいたします。
ご利用の方々にはご不便、ご迷惑をおかけしますが、ご理解、ご協力をよろしくお願いいたします。
自由通路延長:約70m
幅員:約2.5m
建物高:約4.2m~約12.1m
主体構造:鉄骨造(S造)
エレベーター:2基(東西に各1基)
・作業時間
夜間作業 : 23時から翌5時まで
昼間作業 : 8時30分から17時30分
【列車運行に影響のない範囲を昼間に予定しています。】
※作業時間については予定であり、作業内容、状況などにより変動する可能性があります。
・通行規制
自由通路整備に伴う工事ヤード確保のため、工事期間中、西口はロータリー中央にある駐車スペースが終日利用できなくなり、午前0時から午前5時においては、一部ロータリーの利用ができなくなります。
東口についても、ロータリーが終日利用できなくなります。(別添交通規制1,2参照)
東口のロータリーが終日利用できなくなりますので、西口のロータリーをご利用いただきますよう、ご協力をお願いいたします。
また、近隣住民の方々へのご迷惑となるため、周辺道路への駐車はご遠慮いただきますよう、お願いいたします。
ご利用の方々にはご不便、ご迷惑をおかけしますが、ご理解、ご協力をよろしくお願いいたします。

※交通規制については現段階での計画であり、変更が生じる場合については、別途お知らせいたします。

完成イメージ ※イメージについては変更が生じる可能性があります。

概略工程

※工程については、工事の進捗状況などにより変更が生じる場合があります。
完成イメージ
イメージについては、変更が生じる可能性があります。

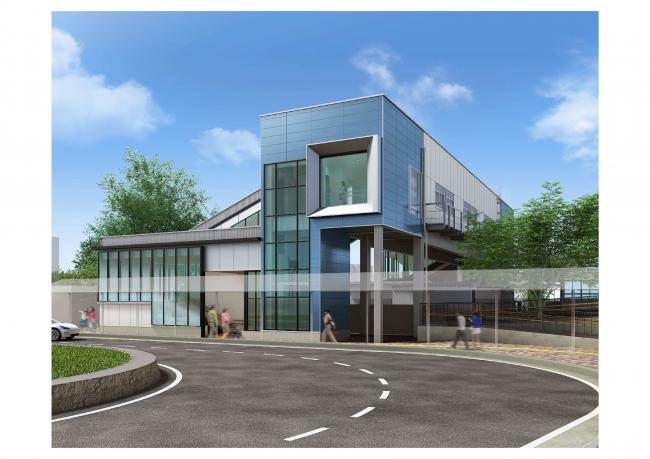

東口鳥瞰

東口外観

西口鳥瞰

西口外観

内観1

内観2
問い合わせ先
亀岡市役所まちづくり推進部 桂川・道路交通課 整備係
(〒621ー8501 亀岡市安町野々神8番地 Tel:0771ー25ー5074)
(〒621ー8501 亀岡市安町野々神8番地 Tel:0771ー25ー5074)
